水泥纤维板也是比较常用的装修材料,薄板可用于吊顶材料,可以穿孔作为吸音吊顶。常规板板可用于墙体和或装饰材料,厚板可当作LOFT钢结构楼层板、阁楼板、外墙保温板、护墙板等。接下来就分享下水泥纤维板施工工艺。一、水泥纤维板尺寸
水泥纤维板的长宽标准规格是1200*2400mm和1220*2440mm,厂家基本都可以定做长度在2000-2500mm、宽度在1000-1250mm之内任何规格,其他规格的可以在此基础上进行切割。纤维水泥水泥板的厚度有2.5、3、3.5、4、5、6、8、9、10、12、15、18、20、24、25、30、40、60、90mm等,有实力的厂家可以定做2.5-100mm之内的任何厚度。厚度4mm以下称为超薄板,4-12mm的成为常规板,15-30mm及其以上的称为厚板,30mm以上的称为超厚板。
二、水泥纤维板施工工艺
1、施工工具:手锯、电动圆盘锯、裁刀、钻或群钻、手推刨或电刨、射钉枪、伞形螺栓、系墙螺栓、自攻螺栓、木螺丝、螺钉、射钉、吊钩、柔性纸带、密封膏、泡沫塑料条、金属护角、金属镶边等。
2、水泥纤维板施工法:

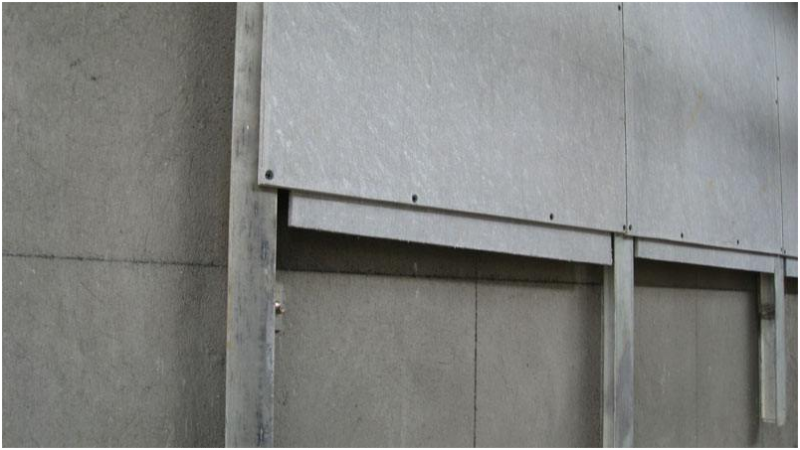

干式施工法:
*一步:螺丝应用大头绞利马螺丝,架簧可用0.8mm以上之防火镀锌骨料。
第二步:30cm下-65mmx35mm立柱。
第三步:120cm下-加强横柱。
第四步:室内施工板材衔接处需要3Mm,室外需留5mm。
第五步:锁螺丝距离边距*小需1.5cm以上,10cm间距锁-螺丝。
混式施工法:
*一步:螺丝应用大头绞利马螺丝,架簧可用1.0mm以上之防火镀锌骨料
第二步:40cm下-65mmx35mm立柱
第三步:锁螺丝距离边距*少1.5cm以上,横向10cm间距锁一螺丝;从向*上,*下一排螺丝距离5cm,其他10cm。
第四步:两层板材衔接处不可连续。
第五步:板材完工灌浆前可在外侧横向锁上加强横柱,待灌浆完毕后拆除。
外墙施工法:
以厚度1.2mm以上镀锌骨架,间隔30cm下一支柱。先锁上一层12mm-15mm厚的防夹板,再粘贴或锁上8mm厚的FOREX 九德水泥板,之后再做表面防水漆处理。
接缝处理:补土与螺丝没可用AB胶真缝,以增加墙面强度避免板材龟裂。
水泥纤维板的施工注意点
1、墙体可分为单层轻钢龙骨双面固定纤维水泥板和双层轻钢龙骨双面纤维水泥板错缝固定在龙骨上,中间填充岩棉或其它保温材料,这主要取决于隔户墙还是隔室墙,也就是取决于建筑隔声设计要求。纤维水泥板的厚度应取8-10mm(内墙)、12mm(外墙)板,光面向外。国外大都采用压条法或明缝施工。
2、卫生间、浴室等湿度较大的场所,板面须贴瓷砖,板面毛面朝外。待确认板的含水率低于10%以后,在板面上刷封闭胶,待胶干后,用AB胶粘贴瓷砖,切不可使用水泥砂浆以防止纤维水泥板脱落。
3、固定墙板的轻钢龙骨框架一定要平整稳固,具有可靠握钉力。
4、固定纤维水泥板时一定要从板面中心开始,逐渐向四周逐步延伸固定,方可避免板面由于固定不当而产生内应力,造成板面整体不平整。
5、用自攻钉固定水泥压力板时,其钉距:吊顶板200mm,墙板中间为300mm,四周为200mm,钉孔中心距板的边缘为13Mm--15mm,钉头应低于板面0.3Mm。
6、每个钉固定好后应该立即在钉头上涂抹底漆,以防止钉头生锈,影响整体美观。
7、在固定好的纤维水泥板面上需要开孔的部位按略大于实物的尺寸画好线,如是方孔,应在方孔四角各钻一孔,孔径10mm,再用手提式云石锯沿线切割。如是圆孔则在内切圆上钻一个孔,然后用曲线锯沿线切割,钻孔径10mm,清除飞边即可。
